Villonaco III, el mayor proyecto eólico de la historia del Ecuador, avanza con el impulso del Gobierno Nacional y el apoyo de la inversión privada en generación eléctrica
Boletín de Prensa Nro. 344
25 de agosto de 2026

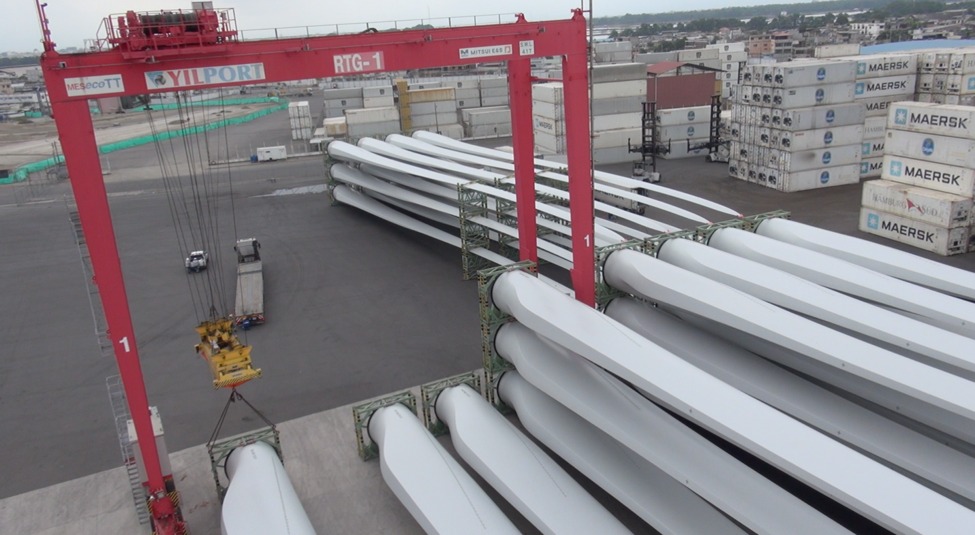

Treinta de las 57 palas de los generadores eólicos que formarán parte del Parque Eólico Villonaco III ya fueron desembarcadas en Ecuador, marcando un nuevo hito en la construcción de la central de generación, con aprovechamiento de este tipo de energía renovable. La llegada de estos componentes permite avanzar hacia una etapa clave: su traslado desde Puerto Bolívar, en la provincia de El Oro, hasta la provincia de Loja y, posteriormente, el montaje de los aerogeneradores que conformarán este nuevo proyecto.
La movilización de las palas representa una operación logística de gran escala debido a sus dimensiones y al recorrido que deberán realizar hasta cada uno de los sitios ya dispuestos para los 19 aerogeneradores en la zona del proyecto, en el cerro Huayrapamba. Para preparar este proceso se han realizado simulacros en las vías que forman parte de la ruta prevista, con el objetivo de anticipar las condiciones del trayecto y tomar las previsiones necesarias para que el transporte sea seguro y coordinado. El traslado terrestre está previsto a partir de mediados de septiembre, una vez cumplidas las condiciones necesarias para iniciar su ejecución.
La llegada de las primeras 30 palas —más de la mitad de las 57 requeridas— muestra de manera concreta cómo Villonaco III avanza, desde las obras de infraestructura, hacia la incorporación de los grandes componentes que darán forma al parque.
Cada aerogenerador tendrá una potencia de 5,9 MW y será instalado a aproximadamente 3.000 metros sobre el nivel del mar. En conjunto, Villonaco III alcanzará una capacidad prevista de 112,1 MW, con lo que se convertirá, una vez en funcionamiento, en el proyecto eólico de mayor tamaño en la historia del Ecuador.
Villonaco III constituye además un hito para la participación de la inversión privada en el sector eléctrico ecuatoriano. Su desarrollo representa una inversión superior a 200 millones de dólares de capital privado, sin comprometer recursos públicos, y se ejecuta mediante un contrato de concesión por 25 años.
El avance del proyecto refleja la importancia de generar condiciones que permitan incorporar la inversión de capital privado para ampliar la capacidad de generación eléctrica del Ecuador. Durante el Gobierno del presidente Daniel Noboa se concretaron las Condiciones Necesarias para alcanzar la fecha efectiva del contrato de concesión, el 15 de enero de 2025, paso que permitió activar el cronograma de ejecución de esta obra estratégica. Los trabajos de construcción comenzaron el 7 de julio de 2025.
El parque se construye en el cerro Huayrapamba, ubicado entre los cantones Loja y Catamayo. A junio de 2026 se registró un avance físico del 54,53% y su operación comercial está prevista para el tercer trimestre de 2027. Cuando entre en funcionamiento, sus 112,1 MW de nueva capacidad eólica se incorporarán al Sistema Nacional Interconectado, contribuyendo a diversificar la matriz eléctrica y fortalecer la seguridad energética del Ecuador mediante un nuevo aprovechamiento de fuente renovable para generación de energía eléctrica.
Villonaco III es también el primer proyecto de generación eléctrica adjudicado mediante un Proceso Público de Selección (PPS) que avanza con financiamiento internacional estructurado bajo la modalidad Project Finance, respaldado por organismos multilaterales y banca de desarrollo como BID Invest, PROPARCO y FMO. Este esquema constituye un precedente para atraer nuevas inversiones hacia infraestructura eléctrica estratégica y evidencia la capacidad de articulación entre el Estado, la empresa privada y organismos financieros internacionales para desarrollar nueva generación en el país.
La construcción mantiene además una relación directa con el territorio. El proyecto establece como meta alcanzar un 60% de mano de obra local y un 50% de proveedores locales. Una vez que ingrese en operación comercial, el 12% de sus utilidades será reinvertido en el área de influencia directa, de conformidad con la normativa vigente, fortaleciendo el vínculo de largo plazo entre el proyecto y las comunidades de la zona.
Con más de la mitad de la obra ejecutada y los principales componentes de los aerogeneradores comenzando a llegar al Ecuador, Villonaco III entra en una etapa decisiva. Su avance representa no solo 112,1 MW de nueva capacidad para el sistema eléctrico nacional, sino también un precedente para impulsar proyectos de generación renovable con inversión privada, fortalecer la seguridad energética y aprovechar de manera sostenible el potencial eólico de la provincia de Loja.
